小溶江电站至营地6kV供电工程顺利通过竣工验收
发布时间:2023-12-25 11:29
  |
作者:admin
  |
阅读量:
字号:
A+ A- A
         2023年9月19日上午,桂林市青狮潭水力发电有限公司有关领导、参建各方代表、运行管理单位代表以及3位特邀专家对小溶江电站至营地6kV供电工程的工地现场进行了检查。

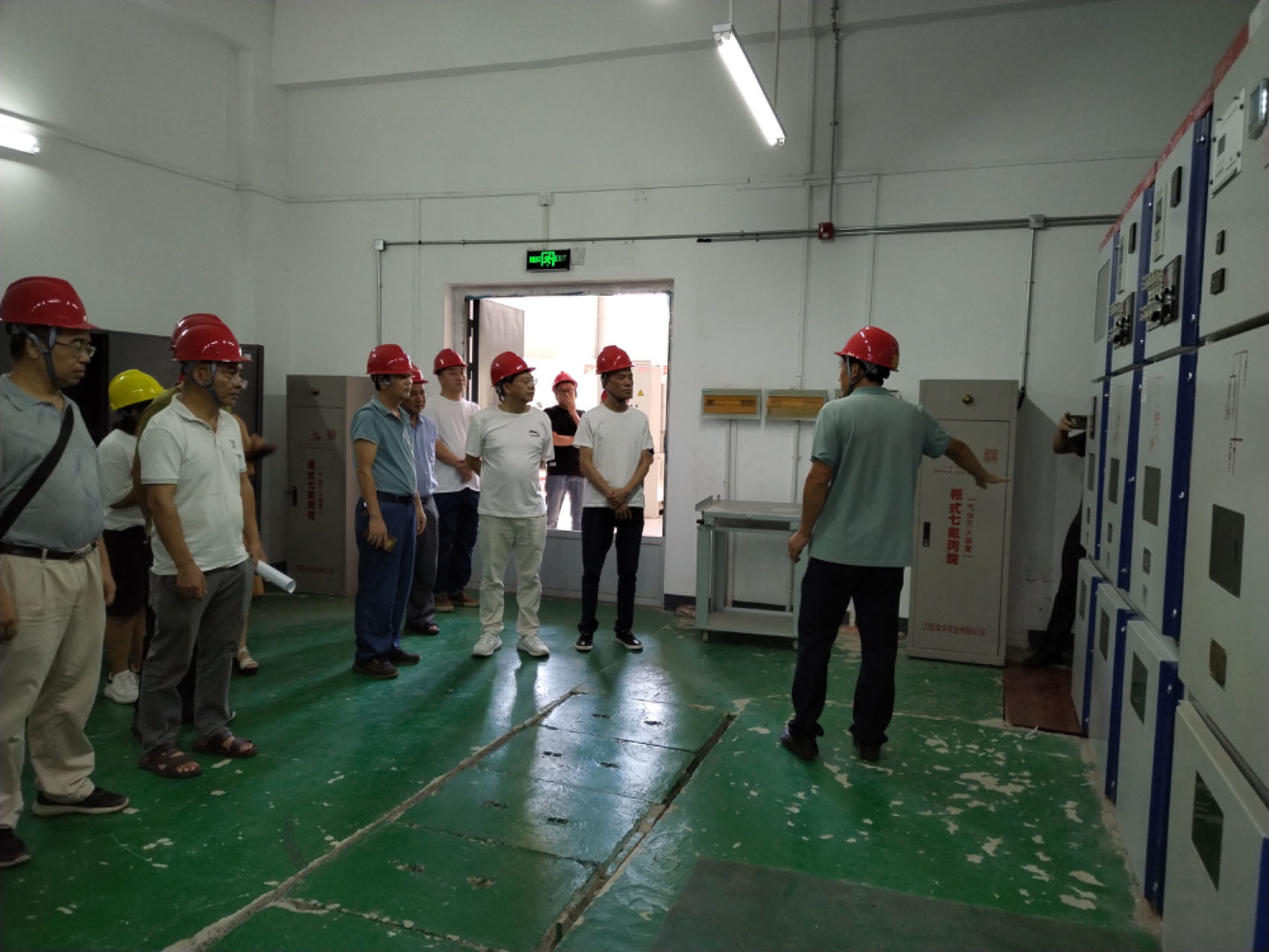

工地现场检查

        工地现场检查

       现场检查完毕后,由广西桂林华禹水利水电工程咨询有限公司组织、在桂林溶源水利发电有限公司一楼会议室召开该项目的竣工验收会议。
       参加会议的单位有:广西桂林华禹水利水电工程咨询有限公司(会议组织单位)、桂林市青狮潭水力发电有限公司(上级管理单位)、桂林溶源水利发电有限公司(建设单位)、桂林市水利电力勘测设计研究院(设计单位)、广西德正建设项目管理有限责任公司(监理单位)、桂林广泰电力建设有限责任公司(施工单位)以及3位特邀专家(黄健麟、高家斌、黄荣)。
       会上,各参建单位就工程建设管理、设计、施工、监理等情况进行了汇报,与会单位领导和代表进行了讨论。最后,由会议组织单位代表宣布小溶江电站至营地6kV供电工程通过竣工验收。

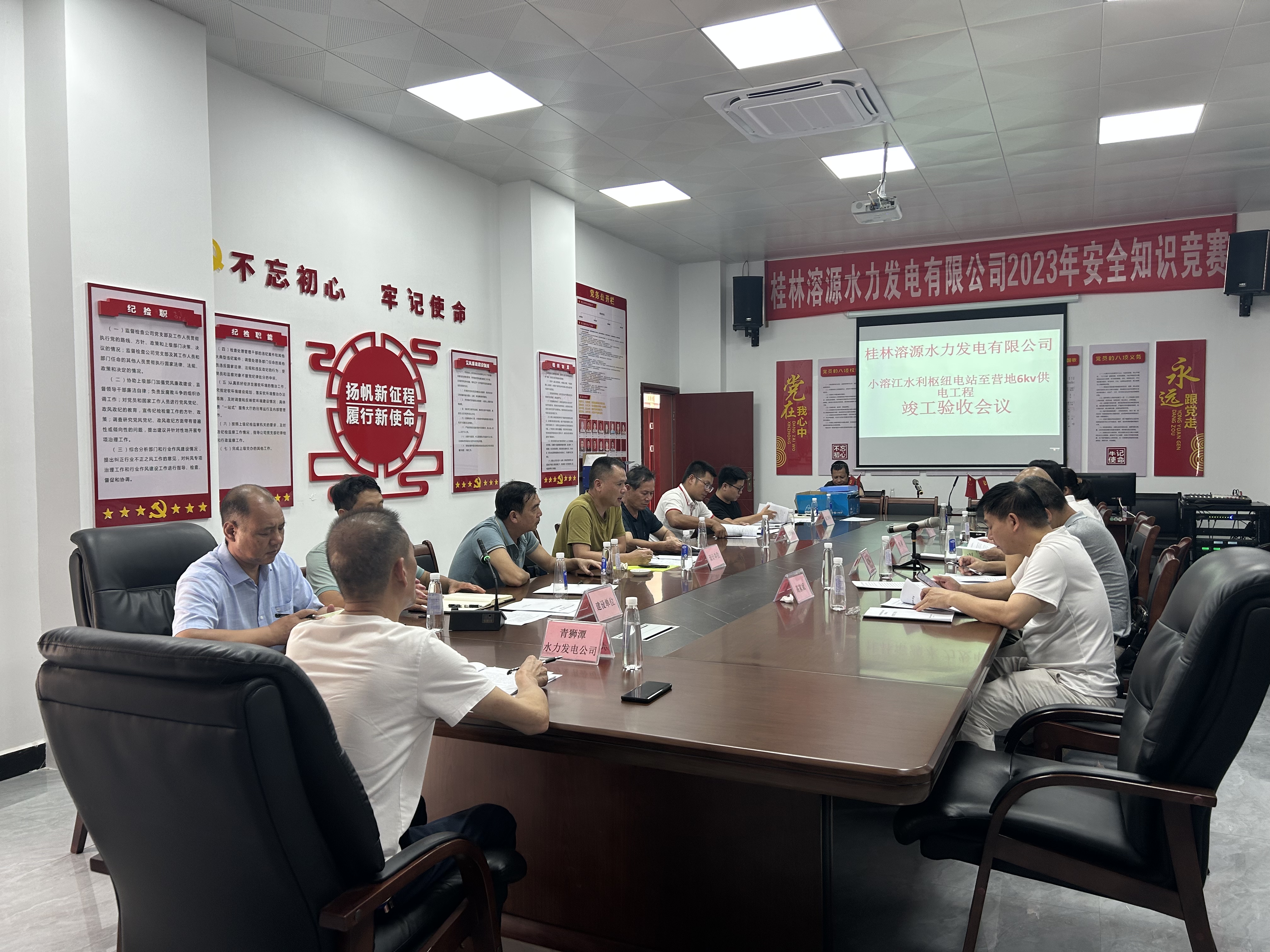

会议现场

       本工程为供电工程,主要工作内容为电缆线路敷设、电缆沟开挖及制作。供电线路总长1230m,电缆型号ZA-YJV22-3×50(8.7/15kV)。
       本工程开工时间为2022年4月12日,完工时间为2023年1月10日,施工总工期274天。
       本工程的建成,为小溶江电站营地及水库营地提了供合格的、可靠的工作和生活用电。
      本院周承艳、伍世章、宾政3位同志参加了本次会议。
